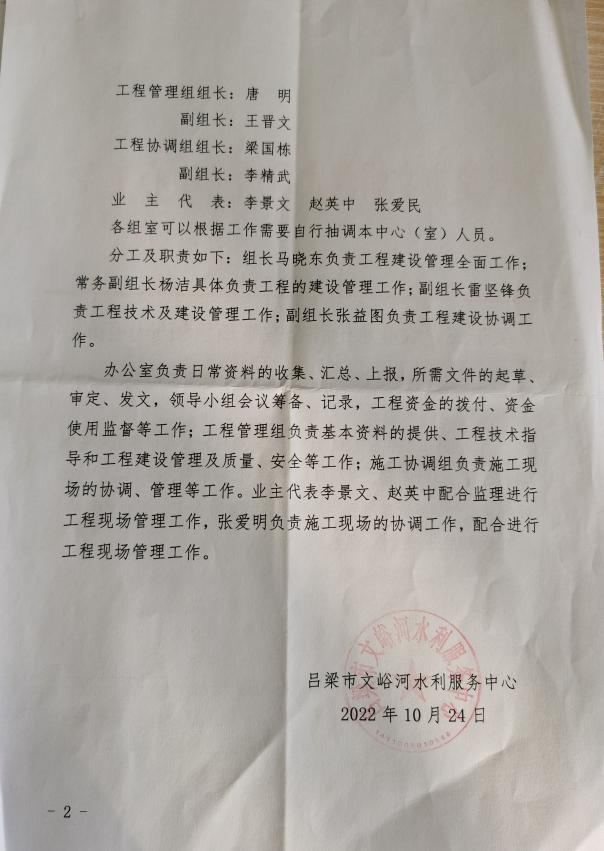

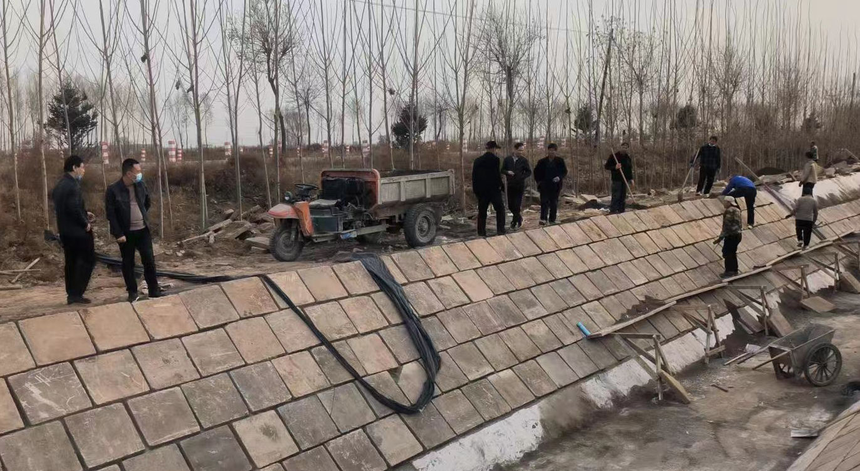

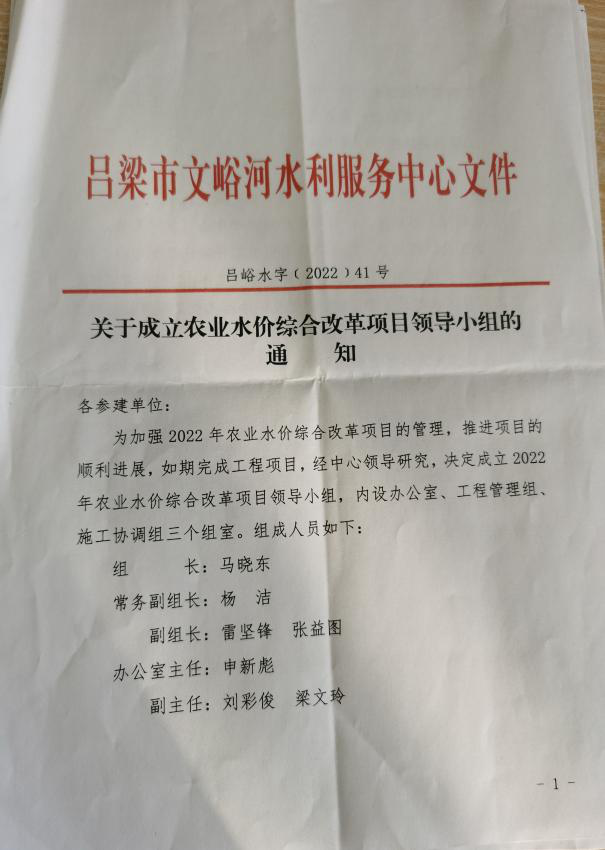

文峪河水利服务中心2022年农业水价综合改革项目完工并进行冬浇试运行时间:2022-12-16 文峪河水利服务中心2022年农业水价综合改革项目批复投资113.98万元,其中:中央财政水利发展资金100万元,自筹13.98万元。批复的建设内容为西总干渠水毁修复长度1050米。 为加强工程建设管理,文峪河水利服务中心成立了项目领导小组,下设办公室、工程管理组及工程协调组三个组室,各组室分工明确、责任到人,规范有序开展工作。同时委托山西省水利水电工程建设监理有限公司为项目监理单位,对项目建设进行全过程控制,严把质量关。 施工单位委托招标代理公司,采用竞争性磋商的方式确定。工程于10月29日开工,施工高峰期工地上马人数达50余人,期间因受文水县疫情管控及静默管理,11月9日-24日工程基本处于停工状态,管控解除后,根据业主和监理安排,施工单位制定了切实可行的赶工进度计划措施,积极增配资源,并采取防冻保温措施,加强工地管理,工程于12月10日全部完工,比预定计划提前5天完工,保证了文峪河灌区冬浇的顺利进行。根据冬浇工作安排,西总干渠于12月18日进行冬浇输水,工程试运行情况良好,有效避免了安全隐患,减少了渗漏损失,提高了水利用系数。 供稿:李景文 |
